G245线公路大修工程施工一标段

发布时间:2021-01-26 17:00:23 来源:南部交建

工程概况:

本项目起起于建兴镇 G245 线与 G212 线交叉口,起点桩号 K237+000 与国道 G245 线养护桩号 一致。线沿原路经伏虎镇,止于国道 G245 伏虎镇西,路线止点桩号为 K247+500,路线全长 10.5 公里。 其中伏虎场镇路K244+313~K246+603 段路基宽度 28.4m,其余路段路基宽度 12m

本路段原为省道 S101,升级为国道 G245 后暂未对道路进行处治,仅对里国道程桩号进行顺接。

全线路基宽度 12m(伏虎场镇段除外)。K237+000~K247+500 段(伏虎场镇段 除外)现状为水泥混泥土路面,断面组成形式为:0.5m 土路肩+1.75 硬路肩+3.75 车行道+3.75m 车行 +1.75 硬路肩+0.5m 土路肩。(K244+313~K246+603)伏虎场镇段路基宽度 28.4 米,断面组成形式 为:2.7m 人行道+3.0m 非机动车道+1.5m 分隔带+2×7m 车行道+1.5m 分隔带+3.0m 非机动车道+2.7m 人行道。本次只对车行道路面进行整治,车行道宽度 14m 各路段的路面存在不同程度的病害,主要的病害类型有:纵缝、横缝、 龟裂、块裂、沉降、修补痕迹等。根据目前的病害特征,小修 养护已经不能继续维持良好的路面行驶质量;通过本 次大修大幅度提升行驶质量。

全线涵洞结构状况较好,但存在部分路段涵洞缺失,导致路基排水不畅。现存涵洞主要病害为涵洞淤塞、进出口坍塌破损。对路基排水不畅处新建涵洞,对破损涵洞 拆除重建,对淤塞涵洞进行清淤后即可满足道路行驶要求。

交通安全设施较为完善,部分路段存在标线磨损,标志标牌不规范、反光膜脱落、缺失;护栏。现有的交安设施不能较好的保证道路使用安全以及强制规范要求。本次重画标线,补充完 善标志标牌,提升原波形护栏立柱高度。通过本次大修后能满足道路使用安全。

目前概况:

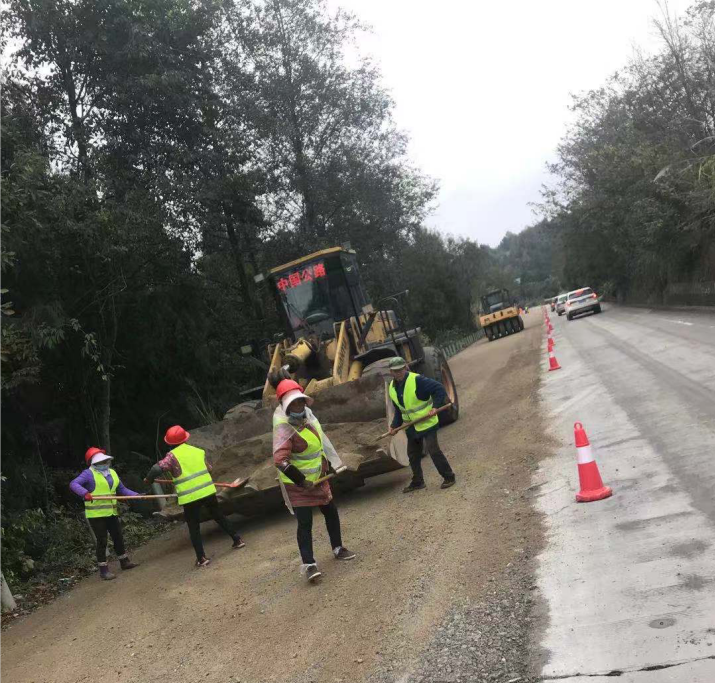

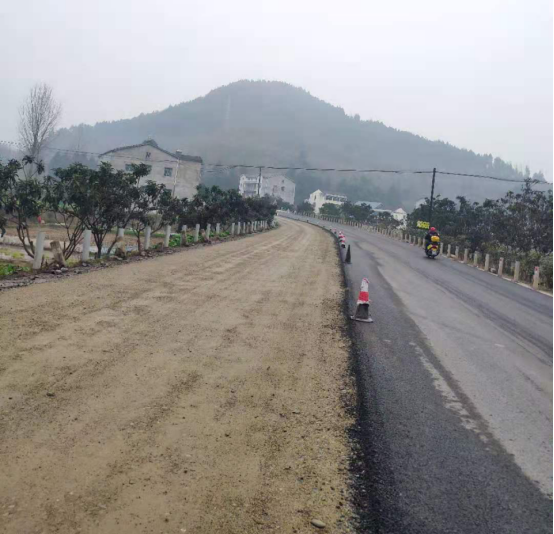

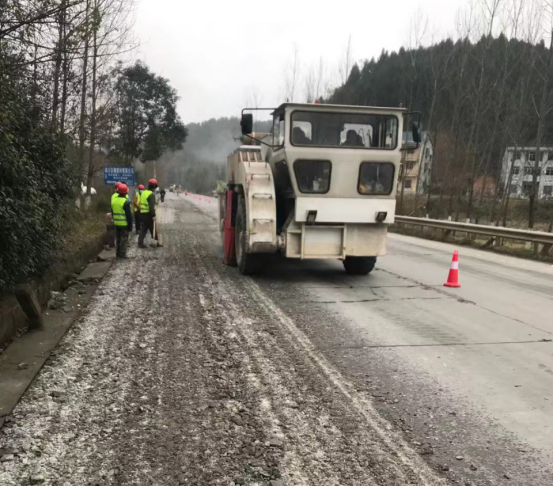

     2020年11月20日以来,对G245线公路大修工程(桩号:K237+270-K247+500伏虎场镇除外)采用共振碎石化技术破碎旧混凝土板块,共计破碎7.91公里,破碎面积约87000平方米,并对破碎路段进行了养护。弯沉检测合格后对K237+270—+K244+430右幅撒布透层油,摊铺沥青混凝土路面下面层。对场镇段绿化带、破板进行拆除并恢复,拆除沿线波形护栏约2200米、拆除沿线破损警示桩约400个、安装DN1000管涵24米。
